Prototyp nebo náhradní pružina v jednotkách kusů stojí na kus výrazně víc než sériový díl a její výroba často trvá déle, než konstruktér čeká. Důvodem není samotné vinutí, ale všechno, co se kolem něj musí udělat stejně pro jeden kus jako pro tisíc. Kde se v ceně kusu berou peníze, co určuje termín a jak obojí zkrátit.
Kde se bere cena jednoho kusu

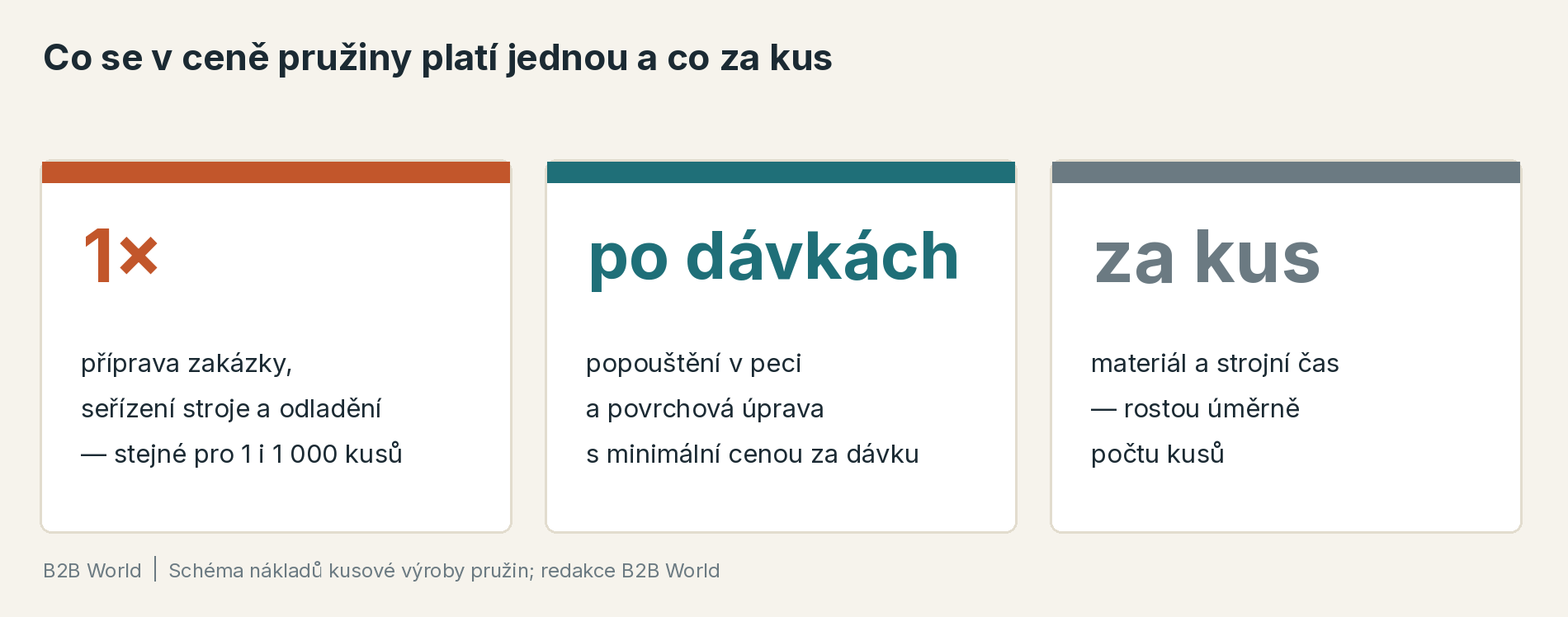

Samotné navinutí pružiny trvá na moderním stroji sekundy. Cenu kusové zakázky ale tvoří hlavně práce, která s počtem kusů nesouvisí:
- Příprava zakázky. Kontrola výkresu, volba materiálu, technologický postup a program pro stroj.
- Seřízení stroje. Navíječka se nastaví na průměr drátu, vnější průměr, stoupání a konce pružiny. První kusy se změří a stroj se doladí. U jednoho kusu i u tisíce je to stejná práce.
- Tepelné zpracování. Po navinutí se pružiny popouštějí v peci po dávkách. Jeden kus zabere stejný cyklus pece jako plná vsázka.
- Broušení konců u tlačných pružin znamená další seřízení, tentokrát brusky.
- Povrchová úprava se často dělá u kooperanta, který účtuje minimální cenu za dávku.
- Kontrola a doklady. Měření síly a rozměrů, protokol, případně schválení prvního vzorku.
- Materiál. Drát se nakupuje po svitcích. U běžného průměru se vezme ze skladu. U neobvyklého průměru nebo jakosti se často kupuje celé balení, i když zakázka spotřebuje jeho zlomek.

U série se tyto náklady rozpočítají na stovky nebo tisíce kusů. U jednoho kusu je nese celé jeden díl. Proto může prototyp stát na kus řádově víc než sériová pružina, aniž by byl výrobně složitější.
„U kusové zakázky nerozhoduje ani tak samotná výroba, jako seřízení stroje a příprava. Jeden kus je proto poměrově vždy dražší než stovky či dokonce tisíce kusů. Konstruktér, který se na termín zeptá už ve fázi návrhu, má pružinu obvykle dřív než ten, kdo pošle hotový výkres na poslední chvíli.“
— Petr Mihulka, ředitel Pérovny Kunvaldské a.s.
Co určuje termín
U pružin na zakázku se termín obvykle počítá v týdnech, nikoli ve dnech. Rozhodují hlavně tyto faktory:
- Je materiál skladem? Běžné průměry patentovaného drátu bývají k dispozici hned. Speciální jakost, nerez nebo neobvyklý průměr se musí objednat a termín drátu se přičte k termínu pružiny.
- Potřebuje pružina přípravek? Tvarové pružiny, zkrutné pružiny se speciálními rameny nebo tažné pružiny s neobvyklými oky mohou vyžadovat přípravek či nástroj.
- Je ve hře kooperace? Povrchová úprava, případně zvláštní tepelné zpracování mimo firmu, mají vlastní termíny i vlastní fronty.
- Kdy se zakázka dostane na stroj? Kusová zakázka se plánuje mezi série. Seřízení stroje na jeden kus znamená přerušit jinou práci.
- Schvalování. Pokud zákazník požaduje první vzorek a jeho schválení, přidá se i čas na zkoušky u něj.
Expresní výroba v řádu dnů se dá někdy domluvit, ale jen výjimečně a po dohodě s výrobcem, ne jako běžný standard. Kdo s ní počítá dopředu, riskuje zpoždění celého projektu.
Jak cenu i termín zkrátit
- Ozvěte se už při návrhu. Výrobce poradí, který průměr drátu má skladem, zda jde konstrukci zjednodušit a jaký termín je reálný. Změna na výkrese je levnější než změna ve výrobě.
- Držte se běžných materiálů a průměrů. Pokud funkce nevyžaduje speciální jakost, standardní drát podle EN 10270 zkrátí termín o dodání materiálu.
- Volte tolerance podle funkce. Norma EN 15800 dělí tolerance tlačných pružin do tří stupňů přesnosti. Nejpřísnější stupeň znamená víc seřizování, měření a třídění. Tam, kde ho funkce nevyžaduje, zbytečně zdražuje.
- Povrchovou úpravu jen tam, kde je potřeba. Každá další operace přidá kooperaci a termín. U pevných pružin navíc galvanické zinkování přináší riziko vodíkové křehkosti. Více v článku Jak zadat výrobu pružiny.
- Pošlete úplné zadání najednou. Pracovní síly v polohách, zástavbový prostor, prostředí a množství. Každý dotaz navíc posouvá začátek výroby.
- Spojte prototyp a sérii. Pokud je jasné, že po prototypu bude následovat série, dohodněte se s výrobcem na rámcové objednávce nebo na tom, že část nákladů na přípravu se nebude opakovat.
Prototyp, nebo rovnou malá série?
Kdo potřebuje pružiny na zkoušky životnosti nebo bude zkoušet víc variant, vyplatí se mu objednat víc kusů najednou. Druhé seřízení stroje stojí stejně jako první, zatímco deset kusů místo pěti zvýší cenu jen o materiál a strojní čas.
Pokud se konstrukce ještě mění, zeptejte se, zda lze varianty vyrobit z jednoho seřízení. Pružiny ze stejného drátu a se stejným průměrem, lišící se jen délkou nebo počtem závitů, se často dají vyrobit jedna po druhé bez nového nastavení celého stroje.
Na kvalitě drátu se přitom nevyplatí šetřit ani u prototypu. Proč, vysvětluje článek Proč pružiny praskají. Pokud pružina bude pracovat dlouhodobě pod zatížením a při vyšší teplotě, přečtěte si také Pružiny v jističích: proč rozhoduje relaxace materiálu.
Souvisí: Jak zadat výrobu pružiny, Proč pružiny praskají a Dovoz oceli do EU se od července změnil.
Zdroje: EN 15800 (jakostní požadavky na válcové šroubovité tlačné pružiny), EN 10270 (ocelový drát pro pružiny), redakce B2B World ve spolupráci s výrobci pružin. Stav k 22. říjnu 2026. Článek má informativní charakter.
